佛山高尔夫球会2020年11月至2021年1月沙坑改造计划
尊敬的会员和嘉宾:
根据会员们在2020满意度调查中所提的建议,为进一步提升球场品质,我们计划于11月16号至明年1月7号对4号洞和11号洞的沙坑进行改造。
秋冬季节,降雨大量减少,正是进行球场改造的好时机。此前,4号洞和11号洞的大沙坑曾在夏季暴雨后被冲塌,出现积水和排水不畅等情况。
为解决排水问题、为您创造更好地打球体验,草坪养护团队将于11月16日开始改造4号洞沙坑,预计12月中旬完工,然后改造11号洞沙坑。届时请注意施工区域标志。

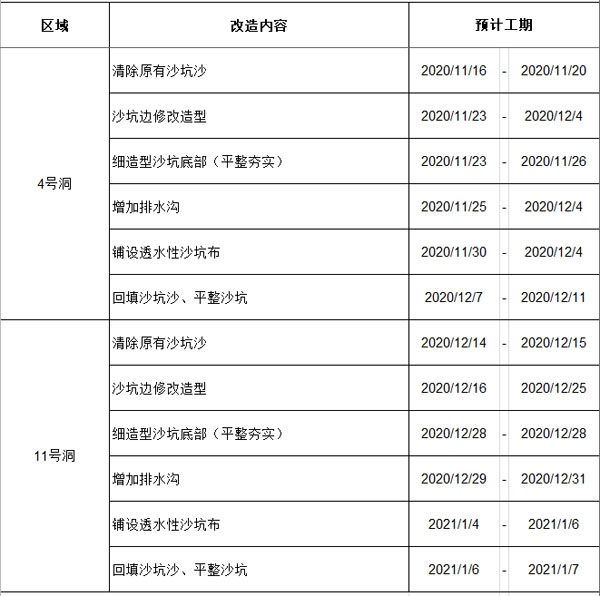

整个工期预计需49个工作日,实际施工将根据天气和运营情况稍作调整,由此造成的不便,还请您谅解!
根据会员们在2020满意度调查中所提的建议,为进一步提升球场品质,我们计划于11月16号至明年1月7号对4号洞和11号洞的沙坑进行改造。
秋冬季节,降雨大量减少,正是进行球场改造的好时机。此前,4号洞和11号洞的大沙坑曾在夏季暴雨后被冲塌,出现积水和排水不畅等情况。
为解决排水问题、为您创造更好地打球体验,草坪养护团队将于11月16日开始改造4号洞沙坑,预计12月中旬完工,然后改造11号洞沙坑。届时请注意施工区域标志。
整个工期预计需49个工作日,实际施工将根据天气和运营情况稍作调整,由此造成的不便,还请您谅解!
